Trong bối cảnh chuyển dịch năng lượng đang diễn ra mạnh mẽ trên toàn quốc, tỉnh Quảng Trị đang thể hiện rõ khát vọng trở thành trung tâm năng lượng sạch của miền Trung thông qua việc tích cực thu hút đầu tư vào lĩnh vực điện gió.
Quảng Trị
là địa phương có điều kiện tự nhiên thuận lợi cho phát triển điện gió, đặc biệt
tại khu vực huyện Hướng Hóa, nơi có địa hình cao, gió ổn định quanh năm với tốc
độ trung bình đạt 6,5-7,5m/s ở độ cao 80-100m. Theo Quy hoạch điện VIII, tỉnh
được phân bổ tổng công suất điện gió lên tới 1.800 MW đến năm 2030 và có thể được
điều chỉnh tăng thêm 560 MW. Đây là một trong những chỉ tiêu phân bổ cao nhất cả
nước, phản ánh vai trò chiến lược của tỉnh trong phát triển năng lượng tái tạo.
Tính đến
nay, toàn tỉnh đã có 20 dự án điện gió đi vào vận hành thương mại với tổng công
suất 742,2 MW, 1 dự án đang hoàn thiện thủ tục vận hành và 10 dự án khác đang
trong quá trình triển khai, với tổng công suất 394 MW.
Động thái
mới nhất là mời gọi đầu tư cho 5 dự án điện gió mới, với tổng mức đầu tư dự kiến
lên tới hơn 7.335 tỷ đồng và tổng công suất thiết kế khoảng 200 MW. Đây không
chỉ là tín hiệu tích cực đối với các nhà đầu tư trong và ngoài nước, mà còn là
bước đi chiến lược của Quảng Trị nhằm tận dụng tiềm năng gió tự nhiên, góp phần
đảm bảo an ninh năng lượng quốc gia, thúc đẩy tăng trưởng kinh tế xanh tại địa
phương. Đồng thời, Quảng Trị tiếp tục khẳng định quyết tâm phát triển mạnh mẽ
ngành công nghiệp năng lượng sạch.
Trong số
các dự án kêu gọi đầu tư, đến nay, hai dự án đã được UBND tỉnh Quảng Trị phê
duyệt chủ trương đầu tư là Nhà máy điện gió SCI Tân Thành và Nhà máy điện gió
SCI Hướng Việt, đều nằm trên địa bàn huyện Hướng Hóa.
Dự án Nhà
máy điện gió SCI Tân Thành, do Công ty cổ phần SCI đề xuất, có công suất 30 MW,
tổng vốn đầu tư khoảng 1.262,5 tỷ đồng. Dự án được triển khai tại ba xã: Húc,
Ba Tầng và Hướng Lộc. Với diện tích sử dụng khoảng 10,49 ha (hoặc nhỏ hơn 0,35
ha/MW), dự án đảm bảo tiêu chí tiết kiệm quỹ đất và thân thiện với môi trường.
Điểm đáng chú ý là phương án đấu nối với hệ thống điện quốc gia cũng được chuẩn
bị kỹ lưỡng, thông qua trạm biến áp nâng áp 35/220kV và đường dây 220kV dài khoảng
5km nối với TBA 500kV Lao Bảo.
Cũng được
giao cho Công ty cổ phần SCI thực hiện khảo sát, dự án điện gió SCI Hướng Việt
có công suất thiết kế 26 MW, tổng vốn đầu tư khoảng 1.018,5 tỷ đồng, diện tích
sử dụng đất khoảng 9,09 ha. Vị trí thực hiện tại xã Hướng Phùng - nơi từng có
các dự án điện gió vận hành hiệu quả trước đó. Với đường dây đấu nối 110kV dài
khoảng 9km và trạm biến áp nâng áp 22/110kV, dự án này không chỉ hỗ trợ tăng
nguồn điện cho khu vực miền Trung mà còn bổ sung năng lượng ổn định vào lưới điện
quốc gia.
Cả hai dự
án đều thực hiện lựa chọn nhà đầu tư thông qua đấu thầu sử dụng đất, đảm bảo
tính minh bạch, cạnh tranh và phù hợp với Luật Đầu tư công, Luật Đấu thầu.
Bên cạnh
đó, tỉnh Quảng Trị cũng đang mời gọi nhà đầu tư cho ba dự án năng lượng tái tạo
mới là Nhà máy điện gió Quảng Trị Win 1, Win 2 và Win 3 đều có quy mô công suất
48MW và cùng đặt tại huyện Hướng Hóa, nơi có tiềm năng gió dồi dào bậc nhất khu
vực miền Trung.

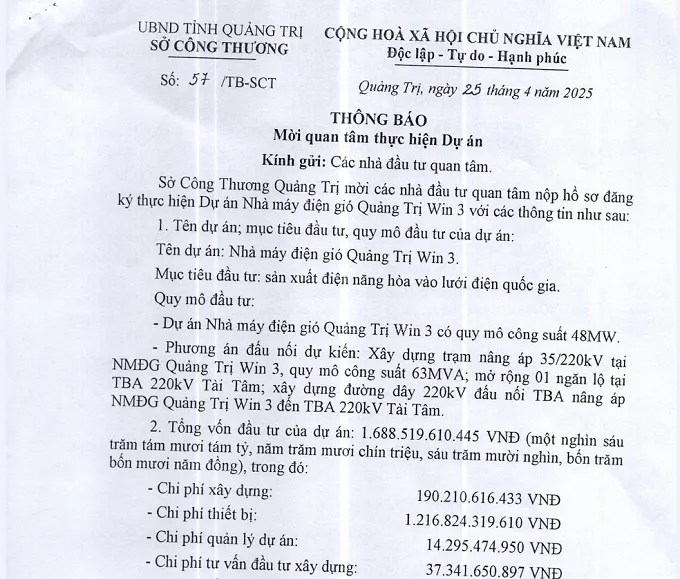

Dự án Nhà máy điện gió Quảng Trị Win 3 có tổng vốn đầu tư gần 1.689 tỷ đồng.
Dự án Nhà
máy điện gió Quảng Trị Win 1 dự kiến đặt tại các xã Tân Thành, Hướng Linh và Hướng
Phùng. Với tổng mức đầu tư gần 1.760 tỷ đồng, chi phí lớn nhất thuộc về thiết bị
(chiếm hơn 1.265 tỷ đồng), ngoài ra là chi phí xây dựng, tư vấn, quản lý và giải
phóng mặt bằng. Dự án được hoạch định thực hiện trong 22 tháng kể từ thời điểm
có quyết định lựa chọn nhà đầu tư. Giai đoạn chuẩn bị đầu tư sẽ diễn ra vào quý
IV/2025; công tác giải phóng mặt bằng và khởi công xây dựng đều dự kiến bắt đầu
từ quý I/2026.
Tương tự,
dự án Nhà máy điện gió Quảng Trị Win 2 có tổng mức đầu tư hơn 1.609 tỷ đồng, được
quy hoạch triển khai trên diện tích 194,4ha đất năng lượng, phần lớn do các tổ
chức, cá nhân đang sử dụng và chưa được thu hồi. Các hạng mục đầu tư có cấu
trúc tương tự Win 1, trong đó phần thiết bị chiếm hơn 1.162 tỷ đồng. Thời gian
thực hiện cũng kéo dài 22 tháng, bắt đầu từ quý IV/2025 với giai đoạn chuẩn bị
đầu tư, sau đó tiến hành giải phóng mặt bằng và khởi công trong năm 2026.
Dự án thứ
ba là Nhà máy điện gió Quảng Trị Win 3 được đề xuất triển khai tại hai xã Tân Hợp
và Húc (huyện Hướng Hóa), có tổng vốn đầu tư gần 1.689 tỷ đồng. Các hạng mục
chi phí chính bao gồm chi phí thiết bị (hơn 1.216 tỷ đồng), chi phí xây dựng,
tư vấn, bồi thường giải phóng mặt bằng... Lộ trình thực hiện cũng được sắp xếp
tương tự như hai dự án trước, với mục tiêu hoàn thành trong vòng chưa đến hai
năm kể từ khi có nhà đầu tư chính thức.
Việc kêu gọi
đầu tư đồng thời cho 5 dự án điện gió, với quy mô trung bình từ 26-50 MW mỗi dự
án, không chỉ cho thấy sự chủ động của tỉnh Quảng Trị mà còn phản ánh sự thay đổi
trong tư duy phát triển - từ khai thác tài nguyên sang đầu tư có chiều sâu vào
năng lượng tái tạo, bền vững.
Xét về mặt
kinh tế, các dự án điện gió có khả năng tạo ra hàng trăm việc làm trong giai đoạn
xây dựng, đóng góp hàng chục tỷ đồng tiền thuế mỗi năm sau khi vận hành. Ngoài
ra, các hoạt động đầu tư phụ trợ như xây dựng hạ tầng giao thông, đường dây
truyền tải, dịch vụ kỹ thuật… cũng góp phần thay đổi diện mạo kinh tế - xã hội ở
các vùng cao, vùng khó khăn như Hướng Hóa.
Về lâu
dài, việc đưa các dự án vào vận hành đúng tiến độ sẽ giúp tăng độ tin cậy cho
lưới điện khu vực, giảm áp lực lên hệ thống điện quốc gia, đặc biệt vào mùa
khô. Đồng thời, điện gió còn góp phần giảm phát thải khí nhà kính, giúp Việt
Nam tiến gần hơn tới cam kết đạt phát thải ròng bằng “0” vào năm 2050.
Việc kêu gọi
đầu tư các dự án điện gió cho thấy rằng Quảng Trị đang đi đúng hướng khi kiên định
với chiến lược phát triển năng lượng sạch. Với tiềm năng tự nhiên sẵn có, hệ thống
pháp lý ngày càng hoàn thiện và sự cam kết từ chính quyền địa phương, Quảng Trị
có đầy đủ điều kiện để trở thành “cứ điểm” năng lượng tái tạo của miền Trung
trong thời gian tới.
Sự thành
công của các dự án điện gió không chỉ là kết quả của một chính sách đúng đắn mà
còn là phép thử quan trọng đối với mô hình hợp tác công - tư (PPP) trong lĩnh vực
năng lượng. Nếu được triển khai hiệu quả, chuỗi 5 dự án điện gió trị giá hơn
7.335 tỷ đồng sẽ tạo nên làn sóng đầu tư mới, đưa Quảng Trị tiến gần hơn tới mục
tiêu trở thành trung tâm năng lượng sạch quốc gia, góp phần hiện thực hóa chiến
lược tăng trưởng xanh và phát triển bền vững của Việt Nam.
